Remise à niveau de la mise à la terre : jusqu’où descendre ?

Si votre résistance de terre dépasse 100 ohms, la remise à niveau n’est plus optionnelle : c’est le seuil que fixe la norme NF C 15-100. Visez plutôt une valeur inférieure à une certaine borne pour une marge de sécurité réelle, et beaucoup plus basse si un paratonnerre est raccordé au même circuit de terre. Au-delà de ce seuil, faites mesurer votre installation par un professionnel avant d’envisager la moindre reprise.
En bref:
- La résistance de terre doit être inférieure à 100 ohms pour respecter la norme NF C 15-100, avec 50 ohms comme valeur recommandée pour une marge de sécurité.
- En rénovation ou lors du remplacement du tableau électrique, il faut mesurer la résistance de terre et, si elle dépasse 100 ohms, faire intervenir un professionnel.
- La méthode la plus durable pour une nouvelle construction est la boucle à fond de fouille, tandis que les piquets verticaux ou la tranchée conviennent davantage à la rénovation.
- La conformité implique aussi des sections de conducteur spécifiques, une barrette de coupure accessible, et un contrôle périodique tous les deux à trois ans.
- La pose de terre doit toujours faire l’objet d’un contrôle et d’une mesure précise pour assurer la sécurité, surtout en présence d’un paratonnerre ou sur terrains difficiles.
Table des matières
- Pourquoi remettre à niveau la prise de terre : ce que dit la réglementation
- Piquet, tranchée ou boucle à fond de fouille : quelle méthode choisir ?
- Quelles sections et valeurs cibles respecter pour être conforme ?
- Combien coûte une remise à niveau et quand appeler un professionnel
- Comment piloter concrètement une remise à niveau, étape par étape
- Ce que l’expérience terrain révèle sur les remises à niveau ratées
- Un diagnostic complet plutôt qu’une reprise à l’aveugle
- Sources
- Questions fréquentes
Pourquoi remettre à niveau la prise de terre : ce que dit la réglementation
La question ne se pose pas seulement en cas de panne. Une remise à niveau de la mise à la terre devient obligatoire dans plusieurs situations bien précises, et la norme NF C 15-100 les encadre strictement.
- Construction neuve : la prise de terre fait partie des points de contrôle systématiques avant raccordement.
- Rénovation lourde touchant le circuit électrique principal.
- Remplacement du tableau électrique, moment fréquent où l’on découvre une terre absente ou dégradée.
La prise de terre ne travaille pas seule. Elle forme un binôme avec le disjoncteur différentiel 30 mA : ce dernier coupe le courant en cas de fuite, mais seulement si la terre offre un chemin de résistance suffisamment bas pour que le défaut soit détecté à temps. Une terre trop résistante rend le différentiel moins réactif, ce qui expose les personnes à un risque d’électrisation et augmente le risque d’incendie d’origine électrique. Autre conséquence concrète : sans mise à la terre conforme, l’installation d’une borne de recharge pour véhicule électrique (IRVE) peut tout simplement être refusée par l’installateur.
Piquet, tranchée ou boucle à fond de fouille : quelle méthode choisir ?
Trois techniques dominent le marché résidentiel et industriel, et chacune répond à un contexte différent selon que vous construisez, rénovez ou renforcez une installation existante.
- La boucle à fond de fouille. C’est la référence en construction neuve : un conducteur en cuivre nu, posé au fond des fouilles de fondation avant coulage, encercle le bâtiment. Cette méthode reste la solution la plus stable dans le temps, car le conducteur profite d’un contact permanent avec un sol peu soumis aux variations d’humidité de surface.

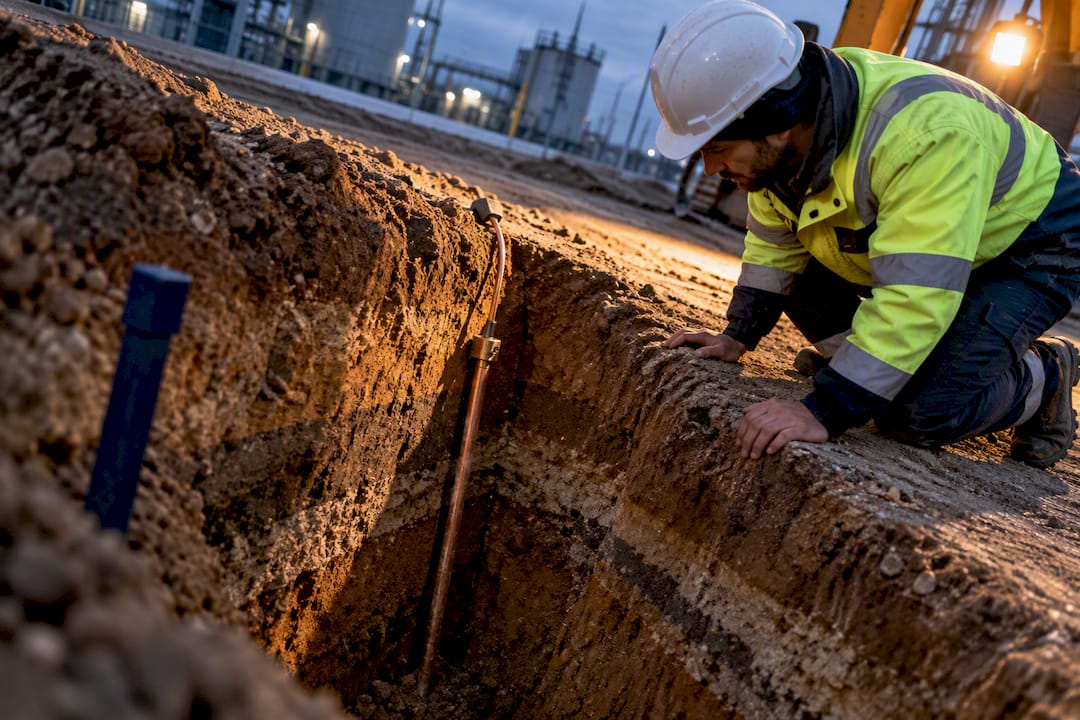

- Le ou les piquets verticaux. Solution la plus courante en rénovation, où creuser une tranchée périphérique n’est pas envisageable. Un piquet doit atteindre une profondeur minimale suffisante pour toucher des couches de sol stables et humides. Un seul piquet suffit rarement à descendre sous 100 ohms dans un sol sec ou sableux : on combine alors deux ou trois piquets espacés d’au moins deux mètres et reliés entre eux.
- Le conducteur enterré en tranchée. Variante intermédiaire quand on dispose d’un accès au terrain sans pouvoir intervenir sur les fondations. Le conducteur est posé en fond de tranchée sur une longueur suffisante pour offrir une surface de contact comparable à celle d’un piquet profond, une option souvent retenue pour prolonger une terre existante jugée insuffisante.
Quand le sol reste peu conducteur malgré ces installations (terrain rocheux, sable, sol très sec), deux leviers permettent d’améliorer la dispersivité : l’ajout de bentonite autour de l’électrode, qui retient l’humidité et abaisse durablement la résistance, et la multiplication des électrodes interconnectées, qui répartit le courant de défaut sur plusieurs points de contact avec le sol. En rénovation, l’interconnexion de plusieurs piquets reste l’approche privilégiée face à une boucle à fond de fouille devenue impossible à réaliser sans démolir l’existant.
Quelles sections et valeurs cibles respecter pour être conforme ?
La conformité ne se limite pas au choix de la méthode : elle repose aussi sur des sections de conducteur précises et sur un point d’accès dédié à la mesure.

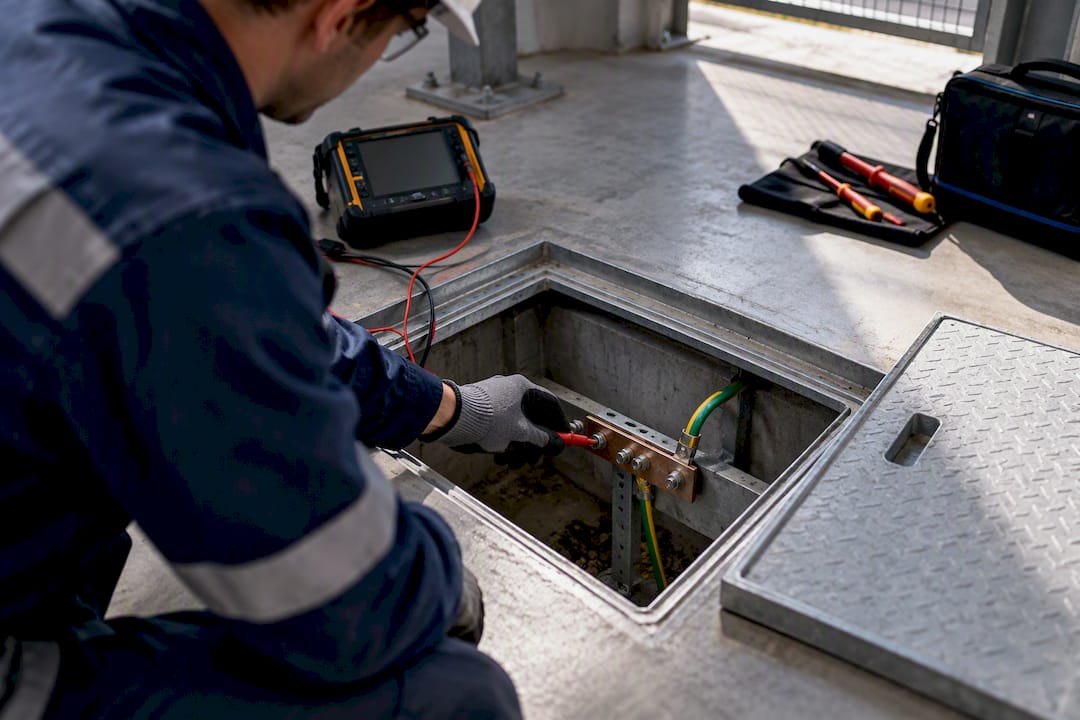

Le document technique NF C 15-100 impose une barrette de coupure accessible, installée entre l’électrode de terre et le conducteur principal de terre. Ce composant permet d’isoler l’électrode du reste de l’installation pour effectuer une mesure fiable au telluromètre, sans que le réseau intérieur ne fausse la lecture.
Côté sections, les repères suivants s’appliquent généralement en habitation :
- Conducteur principal de terre : section adaptée au conducteur de phase, en cuivre.
- Conducteurs de protection : couleur vert et jaune obligatoire, aucune exception.
- Liaison équipotentielle (canalisations métalliques, salle de bain) : section minimale dédiée, indépendante du calibre du disjoncteur général.
Résistance de terre : les trois seuils à connaître
Moins de 100 ohms : seuil réglementaire à ne jamais dépasser. Moins de 50 ohms : valeur conseillée pour une marge de sécurité confortable. Moins de 10 ohms : recommandé dès qu’un paratonnerre est raccordé au circuit, car l’écoulement d’un courant de foudre exige une dispersion beaucoup plus rapide qu’un simple défaut domestique.
La mesure elle-même suit la méthode dite des piquets auxiliaires : le telluromètre injecte un courant entre l’électrode testée et deux piquets de référence plantés à distance croissante, ce qui permet de lire la résistance réelle sans interférence du réseau électrique intérieur. Un contrôle périodique, idéalement tous les deux à trois ans ou après tout événement climatique marquant, reste la meilleure garantie contre une dérive silencieuse de la résistance.
Combien coûte une remise à niveau et quand appeler un professionnel
Les tarifs varient fortement selon la nature du sol et l’accessibilité du terrain, mais quelques repères permettent de budgéter une intervention.
- Un piquet simple, terrain facile d’accès : intervention la plus économique.
- Plusieurs piquets interconnectés, sol difficile ou terrain déjà aménagé : coût intermédiaire, lié au temps de forage et à la remise en état.
- Boucle à fond de fouille sur bâtiment existant, nécessitant une tranchée périphérique : intervention la plus coûteuse, comparable à des travaux de terrassement.
Un électricien qualifié devient indispensable dès que la mesure dépasse 100 ohms, qu’un paratonnerre est présent, ou que le terrain impose un choix technique entre plusieurs méthodes. Un professionnel sérieux fournit toujours un rapport de mesure daté, une attestation de conformité et des préconisations écrites en cas de valeur encore limite après travaux.
Comment piloter concrètement une remise à niveau, étape par étape
Avant d’attaquer les travaux, vérifiez ce qui existe déjà. Cette checklist évite les mauvaises surprises une fois le chantier ouvert.
- Contrôles préalables. Repérez le fil vert et jaune depuis le tableau jusqu’à la prise de terre, localisez la barrette de coupure (ou son absence, souvent révélatrice d’une installation ancienne) et testez une prise avec un testeur de continuité simple.
- Préparation du chantier. Choisissez la méthode selon la nature du sol (humide, sec, rocheux), prévoyez des colliers anticorrosion pour toutes les connexions enterrées et vérifiez que les sections de conducteur respectent les minimas requis.
- Exécution et vérification. Posez les électrodes, raccordez chaque piquet individuellement à la barrette avant interconnexion, puis mesurez au telluromètre et consignez la valeur obtenue avec la date et la méthode utilisée.
Conseil de pro :ne resserrez jamais une connexion de terre enterrée sans collier anticorrosion en laiton ou en inox. Une simple vis en acier standard rouille en quelques années sous terre, et la résistance de contact remonte silencieusement sans qu’aucun voyant ne vous alerte.
Ce que l’expérience terrain révèle sur les remises à niveau ratées
La plupart des échecs de remise à niveau ne viennent pas d’un mauvais choix de méthode, mais d’une exécution négligée : connexions mécaniquement fragiles, électrodes trop courtes pour atteindre un sol stable, absence de documentation de mesure. La continuité mécanique des raccords et la protection anticorrosion pèsent souvent plus lourd dans la durée que le type d’électrode choisi au départ. Sur les sites industriels ou les bâtiments équipés de systèmes sensibles à la foudre, une solution de prise de terre profonde s’impose dès que les électrodes classiques ne suffisent plus à garantir une dispersion rapide et stable.
Un diagnostic complet plutôt qu’une reprise à l’aveugle
Reprendre une prise de terre sans mesure fiable au départ revient à deviner un problème plutôt qu’à le résoudre. Indelec propose une analyse du risque foudre et une étude technique qui incluent la mesure de résistance au telluromètre, l’identification de la méthode de reprise adaptée à votre sol, et un rapport écrit qui documente la valeur mesurée avant et après intervention.

L’entreprise s’appuie sur un grand nombre d’installations internationales et sur un centre de recherche dédié aux évolutions normatives, ce qui constitue un atout particulier pour les sites industriels, tertiaires ou équipés d’un paratonnerre, où la cible de résistance descend sous 10 ohms. Pour les terrains difficiles ou les installations sensibles, Indelec réalise aussi des prises de terre profondes quand les électrodes classiques ne suffisent plus. Vous pouvez demander un diagnostic ou un devis directement via la page des services de protection contre la foudre.
Sources
Les recommandations de cet article s’appuient sur la norme NF C 15-100, sur des guides pratiques d’installation comme celui d’Electriciteinfo, ainsi que sur les repères de coûts publiés par IZI by EDF.
- Devenir-electricien
- Electriciteinfo
- Forum-electricite
- Prix d’une mise à la terre : quel budget prévoir ? — IZI by EDF
Questions fréquentes
Comment améliorer la résistance d’une mise à la terre ?
Ajoutez des électrodes interconnectées, augmentez la profondeur des piquets, ou traitez le sol avec de la bentonite pour retenir l’humidité autour de l’électrode. Ces méthodes permettent souvent de faire redescendre une résistance mesurée au dessus du seuil de 100 ohms sans refaire toute l’installation.
Qu’est-ce qu’un défaut de mise à la terre ?
Un défaut de mise à la terre survient quand le courant de fuite ne trouve pas de chemin suffisamment conducteur vers le sol, ce qui empêche le disjoncteur différentiel de couper rapidement l’installation. Concrètement, cela se traduit par une résistance de terre trop élevée, un conducteur coupé, ou une connexion corrodée sur le trajet vers l’électrode.
C’est quoi la mise à la terre ?
La mise à la terre est le dispositif qui relie les parties métalliques d’une installation électrique au sol, via une électrode (piquet, boucle ou conducteur enterré) et un réseau de conducteurs verts et jaunes. Elle donne au courant de défaut un chemin de résistance faible, ce qui déclenche le différentiel avant qu’une personne ne soit exposée à une tension dangereuse.
Peut on avoir une maison sans mise à la terre ?
Une maison ancienne peut exister sans mise à la terre conforme, mais ce n’est pas autorisé pour une construction neuve ni pour une installation rénovée selon la NF C 15-100. Une absence de terre augmente nettement le risque d’électrisation et bloque généralement les démarches de conformité type Consuel.
